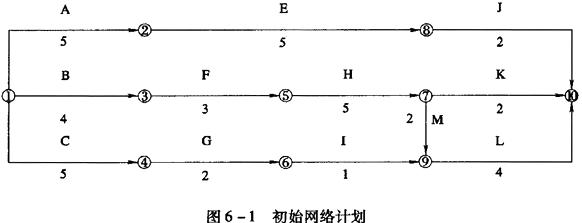

某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图 6-1。

由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划作调整。
[问题一]
请绘出调整后的网络进度计划图(在原图上作答即可)。
[问题二]
如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?
[问题三]
该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。因而造成了个别施工机械的闲置和某些工种的窝工,为此施工单位向业主提出如下索赔:①施工机械停滞费;②机上操作人员人工费;③某些工种的人工窝工费。请分别说明以上补偿要求是否合理?为什么?
[问题四]
工作G完成后,由于业主变更施工图纸,使工作I停工待图0.5个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少(已知工作I赶工费每月12.5万元)?为什么?

    A.shangxueba.cn/images/ct_jgzzjalm_jgzzjalcasem_00080(20096)1.jpg'
    B.5个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少(已知工作I赶工费每月12.5万元)?为什么?
【参考答案】

[问题一] 调整后网络进度计划图如图6-2(注:虚箭线画为实箭线者不给分)。 [问题二] 1.工作C与工作H之间机械闲置......
