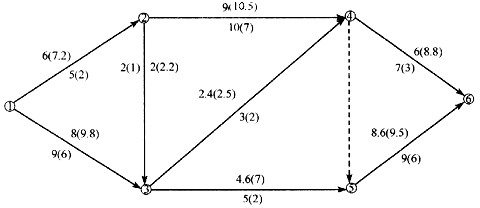

已知网络计划如图1所示,箭线下方括号外数字为工作的正常持续时间,括号内数字为工作的最短持续时间;箭线上方括号外数字为正常持续时间时的直接费,括号内数字为最短持续时间时的直接费。费用单位为千元,时间单位为天。
.jpg)
问题
1. 如果工程间接费率为0.8千元/天,则最低工程费用时的工期为多少天?
- A.shangxueba.cn/images/ct_jgzjzoswsm_jgzjzoswscase_00769(20095).jpg'
B.8千元/天,则最低工程费用时的工期为多少天?
【参考答案】
(1)用标号法确定网络计划的计算工期和关键线路如图2所示。计算工期T=22天。关键线路为:1—2—4—5—6。(2)计算......
(↓↓↓ 点击下方‘点击查看答案’看完整答案 ↓↓↓)
点击查看答案
