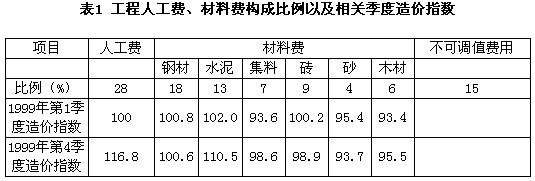

某综合楼工程项目合同价为1750万元,该工程签订的合同为可调值合同。合同报价日期为1999年4月1日。施工单位1999年第4季度完成产值是710万元。工程人工费、材料费构成比例以及相关季度造价指数如表1所示:在施工过程中,发生如下几项事件:1.1999年4月,在基础开挖过程中,个别部位实际土质与给定土质不符造成施工费用增加2.5万元,相应工序持续时间增加了4天;2.1999年5月,施工单位为了保证施工质量,扩大基础底面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加了3天;3.1999年7月,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天;4.1999年8月,进入雨季施工,恰逢20年一遇的大雨,造成停工损失2.5万元,工期增加了4天。以上事件中,除第4项外,其余工序均未发生在关键线路上,并对总工期无影响。针对上述事件,施工单位提出如下索赔要求:(1)增加合同工期13天;(2)增加费用11.8万元。施工单位对施工过程中发生的以上事件可否索赔?为什么?
(1)事件1可以索赔因为业主提供的地质资料与实际情况不符属于业主方的责任。工期不予顺延因为事件1不在关键线路上且对总工期......
