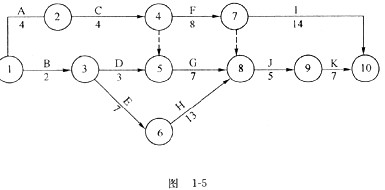

【案例1】计算网络图1-5的节点时间参数,并确定关键线路。根据第12天晚上检查, F、G、H工序分别还需3天、6天、12天。问题试评价各工序进度情况,整个工程计划前途如何?如果上述结果是非承包人责任,对承包人的延期申请应批几天?
①先求节点时间参数(见题目中)图例;关键线路为:①-③-⑥-⑧-⑨-⑩②评价各工序进度情况: F延误=12+3-16=-......
